汇加代理的乡村EB-5项目——黄石俱乐部-One & Only唯逸奢华度假村项目一经发布不仅受到了投资者们的广泛关注,近期获批喜讯也是频传:截至9月21日,汇加黄石俱乐部·唯逸奢华度假村项目已获I-526E条件绿卡批准的申请中:3位大陆客户不到3个月获批,4位海外客户在4个月左右获批,其余16位都是来自于中国大陆,均在4-12个月内获批,I-526E总获批申请已达23个,这创造了EB-5新法下批准数量和超快速度的双重纪录。

另,目前项目整体进度十分喜人,接下来就让我们一起看看One & Only唯逸奢华度假村项目的新进展吧!截止到2023年9月进度报告如下:

Main Lodge主楼
  • 混凝土基础、结构钢和钢柱框架已经完成。建筑已经完成了混凝土干燥。
  • 1楼至3楼机械、电气和管道(MEP)的初步安装已基本完成。
  • 在2楼和3楼继续安装绝缘材料和石膏板。
  • 装备准备工作继续在装卸区和机房中进行。
  • 1楼厨房正在进行设备布置工作。样板厨房的抽油烟机已完成与暖通空调系统的连接。冷藏库已经安装完毕。
  • 矿物棉绝缘、窗户防水处理和外墙安装已经基本完成。木制外墙完全完工后,将会开始安装金属外墙板。
  • 正在安装商店橱窗和幕墙窗。
  • 主楼与东楼之间连廊的钢结构上层主体已经基本完成。
  • 1楼和2楼正在进行瓷砖铺设工作。
  • 正在进行1楼和2楼的天花板格栅安装工作。




Guest Lodge West西楼
  • 结构木框架、钢结构搭建、覆盖材料安装以及防水处理工作已经基本完成。
  • 3楼的机械、电气和管道工程基本完成,正在进行1楼和2楼的安装工作。
  • 后勤区正在进行石膏板安装。
  • 阳台的栏杆已安装并进行了涂漆。
  • 门面安装准备工作正在进行,同时正在安装窗户防水层。
  • 正在家庭泳池和水疗中心区进行喷射混凝土工作。
  • 正在进行从泳池区域与地下雨水滞留结构的区域排水连接工作。
Guest Lodge East东楼
  • 1楼和2楼的混凝土地基和钢板已经完成。
  • 1楼、2楼、3楼和4楼的木框架和钢结构搭建工程已经完成。
  • EPDM屋顶薄膜的铺设已基本完成。
  • 所有楼层正在进行机械、电气和管道系统的粗装工程。
  • 隔音天花板组件装配正在进行中,同时进行自上而下的干墙工程。
  • 阳台的栏杆已安装并进行了涂漆。



Spa 水疗中心
  • 周边地基的地脚和墙壁都已经浇筑完成,回填工作即将完成。
  • 工人正在进行连接、波纹钢板安装和3楼钢结构搭建工作。
  • 1楼的钢质框架搭建正在进行中。
  • 天花板的机械、电气和管道系统的布局工作以及吊杆的安装工作正在进行中。
  • 1楼的地板混凝土已经完成浇筑,完成平板屋顶支撑结构工程后,为2楼的地板混凝土浇筑做准备。
  • 2楼游泳池周围的地基已经浇筑完毕。


Ski Lodge滑雪客舍
  • 南侧的回填和防水工程已完成。西南侧的基础梁已浇筑完成。
  • 1楼和2楼的钢结构已基本完成。安装工人正在现场进行西侧露台的施工。接下来将安装剩余的南侧屋顶柱和屋顶甲板。
  • 框架、外部密度玻璃和3M防潮层施工正在继续进行。外墙装饰工人和屋顶工人将于九月底抵达工地,开始安装Z-挂架、矿物棉隔热材料、覆盖板和EPDM屋顶材料。
  • 锅炉、储罐、循环泵和大型空气处理装置已安装在机械室内。1楼和2楼的排水、排污和通风管道系统安装正在进行中。电工已开始进行电气箱的初步安装。
  • 水管主线、油脂截流器和污水管道服务连接已完成安装。
  • 吊舱所需的大规模土方开挖和结构填料的安装工作已经顺利完成,CJA正在现场进行钻孔工作,用以支撑吊舱基础的84根微型桩。

Private Homes Phase I:私人住宅第一阶段

  • 已完成17套住宅的框架结构。29号和20号住宅基本接近完工。
  • 12套住宅的机械、电气、和管道的粗装已完成。另外5套住宅正在进行中。
  • 首批16套住宅的窗户安装基本完成。
  • 7套住宅的石膏板安装工作已经基本完成。正在另外4套住宅中进行安装。
  • 7套住宅的庭院围墙和热水浴缸周围区域的浇筑工作已完成。34号住宅的浴缸基座已就位。
  • 第一阶段的19条车道中,已铺设完成18条,34号住宅的园林景观已完工。



Private Homes Phase II私人住宅第二阶段

  • 已完成13套住宅的地基挖掘工作,并铺设了结构砾石。6号和8号住宅的挖掘工作正在进行中。
  • 已完成13套住宅的地基建设,并进行了防水处理和回填工程。
  • 13套住宅的地下基板机械、电气和管道粗装和地板浇筑已完成。
  • 18号、16号和15号住宅的钢结构安装和木框架粗装已基本完成。14号住宅已近完工,13号、12号和5号住宅施工正在进行中。
  • 18号住宅的机械、电气和管道粗装工作正在进行中。



East Guest Cabins 东滑雪木屋

  • 已完成4套木屋的地基建设,并进行了防水处理和回填工程。
  • 剩余2套木屋的地基正在施工中。12号木屋的地基已完成浇筑。

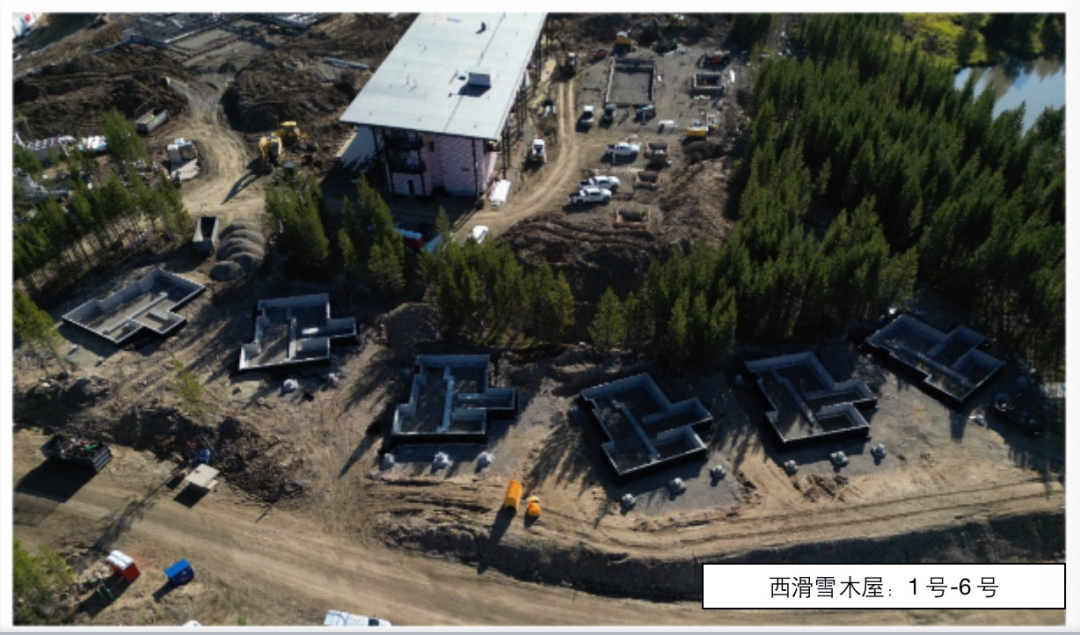

West Guest Cabins西滑雪木屋

  • 所有6套木屋均已完成包括地基、墙体和垫板基础工程。
  • 正在进行与防水、地基排水、供水和污水服务连接以及回填有关的工程作业。


Mock-up Room 样板间

  • 施工已完成。家具、设备和装饰(LMLC)和办公设备和设施(KIA)已安装完毕。
  • 所有将纳入样板间的后审设计更新和意见已最终确定。
Site & Civil Development 场地与土木开发

  • Roosevelt路和Statesman大道环路周围的净水和污水公用设施已完工。
  • 水疗中心,主楼,东楼, 西楼和滑雪木屋的净水和污水服务已完工。
  • 从滑雪客舍到滑雪缆车上下客通道的能源和电信系统安装已完成。”环路”周围75%的电力和光纤已完成。施工队已至现场以完成环路的剩余25%工程。NWE还为西楼、东楼和水疗中心建筑物安装了变压器。
  • 水疗中心停车场的路缘石和沥青铺设已经完成。
  • Williams Civil公司正在现场周围进行场地平整、回填和地下雨水滞留系统的安装工作。
  • Greater Gallatin Contractors和BrightView Landscapers正在现场进行精细平整、灌溉、表层土壤和第一阶段私人住宅周围的植物种植工作。Statesman 大道和Roosevelt 路的路旁复绿工作正在进行中。
  • Roosevelt 南路已从滑雪客舍(西)铺设至其与Statesman 大道(东)的交叉口。已铺设路段还包括第一阶段的19条车道中的18条。
  • 第一阶段私人住宅的18,000加仑液化石油气罐将于九月份抵达工地。为酒店和水疗中心提供服务的42,700加仑罐也将在不久后抵达。
图片往期进展回顾


施工现场实拍 – 2022年2月图片

施工现场实拍 – 2022年6月


施工现场实拍 – 2022年9月


施工现场实拍 – 2022年12月


施工现场实拍 – 2023年5月

上一篇: 下一篇:

相关阅读


上海
北京
广州
深圳
杭州
宁波
南京
苏州
成都
...
汇加移民 | 美国移民 | 希腊移民 | 马耳他移民 | 加拿大移民
上海市徐汇区淮海中路1045号淮海国际广场29楼
联系我们 中国 400-168-8889 北美 1-866-789-0999 上海 . 北京. 广州. 深圳. 南京. 苏州 . 杭州. 宁波. 成都. 温哥华(全球总部)
©1997-2024 汇加移民 Visas Consulting Group
沪公安备11010102002019号 沪ICP备09007479号
请输入关键词
资料索取

    姓名: 性别: 先生女士
    电话: 通讯地址:
    微信或QQ号: 选择项目:
    您希望的项目手册获取方式: * 邮寄微信或QQ邮寄和微信
    您是从哪种渠道了解本项目: * 网络报纸广告Email杂志电台广播短信机构推荐
